天然氣高壓外環線忠武線接駁工程完工

日期:2018-11-01





 10月27日晚上8點,伴隨著碰頭施工最后一道焊接連頭工序的完工,燃氣集團所屬高壓管網公司軍山高高壓調壓站與中石油“忠武線”西站接駁工程順利完工。接駁后,可將中石油“忠武線”武漢西分輸站出站管道氣源成功引至軍山高高壓調壓站,管網壓力可從1.6 MPa提升至5.0MPa以上,預計可提升管存氣量170萬方左右,進一步提高了我市今冬明春天然氣供應保障能力。

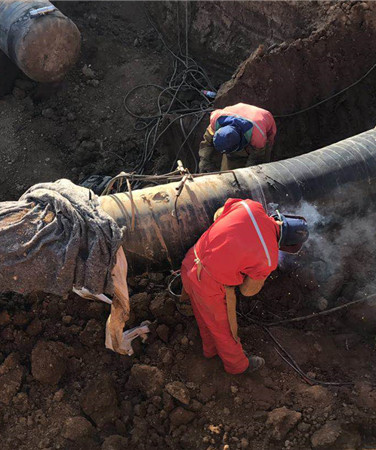

    據了解,本次接駁施工首先要將“忠武線”武漢西分輸站DN400出站管道與武漢市天然氣公司軍山門站在武漢西站外管道切斷,再與高壓管網公司已建的DN600高壓燃氣管道碰頭。施工于10月26日晚上8點啟動,歷經24小時,于10月27日晚上8點完成最后一道焊接連頭工序,至此,接駁工程全部結束。
    截止目前,武漢市天然氣高壓外環線已與3條國家級干線氣源實現接駁,為實現市級天然氣調控平臺以及全市天然氣調配“一張網”的推進工作奠定了基礎。
    本次接駁工程得到了燃氣集團的高度重視,集團領導多次到現場協調指導工作。高壓管網公司成立項目專班,按照時間節點倒排工期,加班加點、嚴控質量,終于搶在冬季保供之前完成接駁工作。

(燃氣集團 供稿)
